W dobrze prowadzonym projekcie problemy rzadko biorą się z braku kompetencji. Zwykle zaczyna się od niejasności: kto wykonuje zadanie, kto zatwierdza decyzję, kogo trzeba zapytać, a kogo tylko poinformować. Właśnie temu służy macierz odpowiedzialności, znana też jako matryca RACI, czyli prosta tabela, która porządkuje role i zmniejsza chaos w zespole. W tym artykule pokazuję, jak ją czytać, kiedy ma sens, jak ją zbudować i jakie błędy najczęściej psują jej działanie.
Macierz RACI porządkuje odpowiedzialność tam, gdzie kilka osób pracuje nad jednym wynikiem
- R oznacza osobę lub osoby wykonujące pracę, a A wskazuje jedną osobę ostatecznie odpowiedzialną za wynik.
- C to osoby konsultowane przed decyzją, a I to osoby informowane o postępie lub efekcie.
- Najważniejsza zasada brzmi: na jednym zadaniu powinno być tylko jedno A.
- Macierz najlepiej działa w projektach z wieloma działami, zależnościami i częstymi decyzjami.
- To narzędzie porządkuje współpracę, ale nie zastępuje rozmowy, planu projektu ani odpowiedzialnego lidera.
Czym jest macierz RACI i po co się ją stosuje
PMI opisuje ten typ narzędzia jako responsibility assignment matrix. W praktyce chodzi o mapę, która pokazuje, jak rozkłada się odpowiedzialność za konkretne zadania, etapy albo rezultaty projektu. Dobra macierz nie służy do biurokracji. Ma skracać drogę od pytania do decyzji i usuwać zdanie, które w projektach słyszę najczęściej: „myślałem, że to robi ktoś inny”.
Największa wartość pojawia się wtedy, gdy zespół jest międzydziałowy. Projekt miesza marketing, sprzedaż, IT, finanse i kadrę zarządzającą? Bez jasnego podziału łatwo o opóźnienia, dublowanie pracy i wzajemne przerzucanie odpowiedzialności. Macierz RACI porządkuje to w jednym miejscu i daje liderowi prosty punkt odniesienia przy delegowaniu zadań.
W liderstwie to narzędzie ma jeszcze jeden plus: wymusza precyzję. Jeśli nie umiesz jasno wskazać, kto odpowiada za wynik, zwykle problem leży nie w tabeli, ale w samej strukturze decyzji. I właśnie dlatego warto najpierw zrozumieć role, a dopiero potem wypełniać wiersze.
Jak czytać role R, A, C i I bez pomyłek
| Rola | Znaczenie | Jak to rozumieć w praktyce | Najczęstszy błąd |
|---|---|---|---|
| R | Responsible | Osoba lub osoby, które wykonują pracę i dowożą zadanie. | Mylenie wykonania z decyzją końcową. |
| A | Accountable | Jedna osoba, która ostatecznie odpowiada za wynik i może go zatwierdzić. | Przypisanie kilku osób jednocześnie albo żadnej. |
| C | Consulted | Osoby, których opinia jest potrzebna przed decyzją lub wdrożeniem. | Zbyt szeroka lista konsultowanych, która blokuje pracę. |
| I | Informed | Osoby, które trzeba poinformować o postępie, decyzji lub wyniku. | Traktowanie informacji jako przyzwolenia na współdecydowanie. |
Najważniejsze rozróżnienie dotyczy R i A. R robi pracę, A bierze odpowiedzialność za wynik. Te role mogą należeć do dwóch różnych osób i często właśnie tak powinno być. Jeśli jedna osoba jest jednocześnie wykonawcą, zatwierdzającym i konsultantem dla wszystkich, macierz przestaje cokolwiek porządkować, a zaczyna tylko potwierdzać przeciążenie.
Ja zwykle powtarzam zespołom prostą zasadę: R może być kilka, A tylko jedno. To jedno zdanie oszczędza więcej nieporozumień niż rozbudowane instrukcje.
Kiedy macierz odpowiedzialności działa najlepiej
Ten model ma największy sens tam, gdzie projekt przechodzi przez kilka rąk i każdy etap wymaga innego typu decyzji. Nie próbowałbym go wciskać wszędzie. W małym zespole, który pracuje nad prostym zadaniem i ma jeden kanał decyzyjny, zwykła lista zadań bywa wystarczająca. Ale w bardziej złożonych sytuacjach macierz naprawdę robi różnicę.
- W projektach międzydziałowych, gdzie jedna osoba wykonuje część pracy, a inna ją zatwierdza.
- Przy wdrożeniach, w których trzeba wiedzieć, kogo konsultować przed zmianą procesu.
- W organizacjach z wieloma interesariuszami, bo skraca to czas ustalania, kto ma głos, a kto tylko otrzymuje informację.
- W procesach powtarzalnych, gdy nowe osoby szybko potrzebują mapy ról zamiast długiego tłumaczenia, jak wszystko działa.
- W sytuacjach konfliktowych, kiedy spór dotyczy nie kompetencji, tylko granicy odpowiedzialności.
Atlassian zwraca uwagę, że taki układ porządkuje nie tylko wykonanie, ale też zatwierdzanie i przepływ informacji. To dobry skrót myślowy, bo pokazuje, że macierz RACI nie jest wyłącznie tabelą z literami, lecz sposobem na usprawnienie decyzji i komunikacji. I właśnie dlatego następny krok musi być praktyczny: dobrze zbudowana macierz zaczyna się od właściwej listy zadań, a nie od samego skrótu.

Jak przygotować ją krok po kroku
Najpierw wypisz zadania, etapy albo konkretne rezultaty. Nie zaczynaj od osób. To częsty błąd. Jeżeli najpierw wpiszesz nazwiska, łatwiej dopasujesz tabelę do hierarchii niż do realnego przepływu pracy. Ja wolę zacząć od tego, co naprawdę ma się wydarzyć: przygotowanie briefu, akceptacja budżetu, testy, wdrożenie, komunikacja do interesariuszy.
- Spisz zakres i ogranicz go do najważniejszych zadań. Dla jednego projektu zwykle wystarcza 10-25 pozycji, bo przy większej liczbie wierszy tabela robi się nieczytelna.
- Wypisz role zamiast nazwisk, jeśli to możliwe. Dzięki temu macierz łatwiej aktualizować, gdy ludzie się zmieniają.
- Przypisz jedno A do każdego zadania. To punkt kontrolny całego modelu.
- Dodaj R, C i I tylko tam, gdzie są naprawdę potrzebne. Nadmiar konsultacji zwykle spowalnia projekt bardziej, niż pomaga.
- Przejrzyj tabelę z zespołem i sprawdź, czy każdy rozumie swój zakres. Sama wersja „na papierze” nie wystarczy.
- Wróć do niej przy zmianach. Macierz, której nikt nie aktualizuje, staje się dekoracją, nie narzędziem.
W praktyce najlepiej działa prosty format: zadanie w wierszu, rola w kolumnie i jednoznaczne oznaczenia. Jeśli mam jedną radę, to tę: nie komplikuj struktury, dopóki nie ma takiej potrzeby. Im bardziej przejrzysta tabela, tym większa szansa, że ktoś naprawdę z niej skorzysta.
Przykład z małego projektu wdrożeniowego

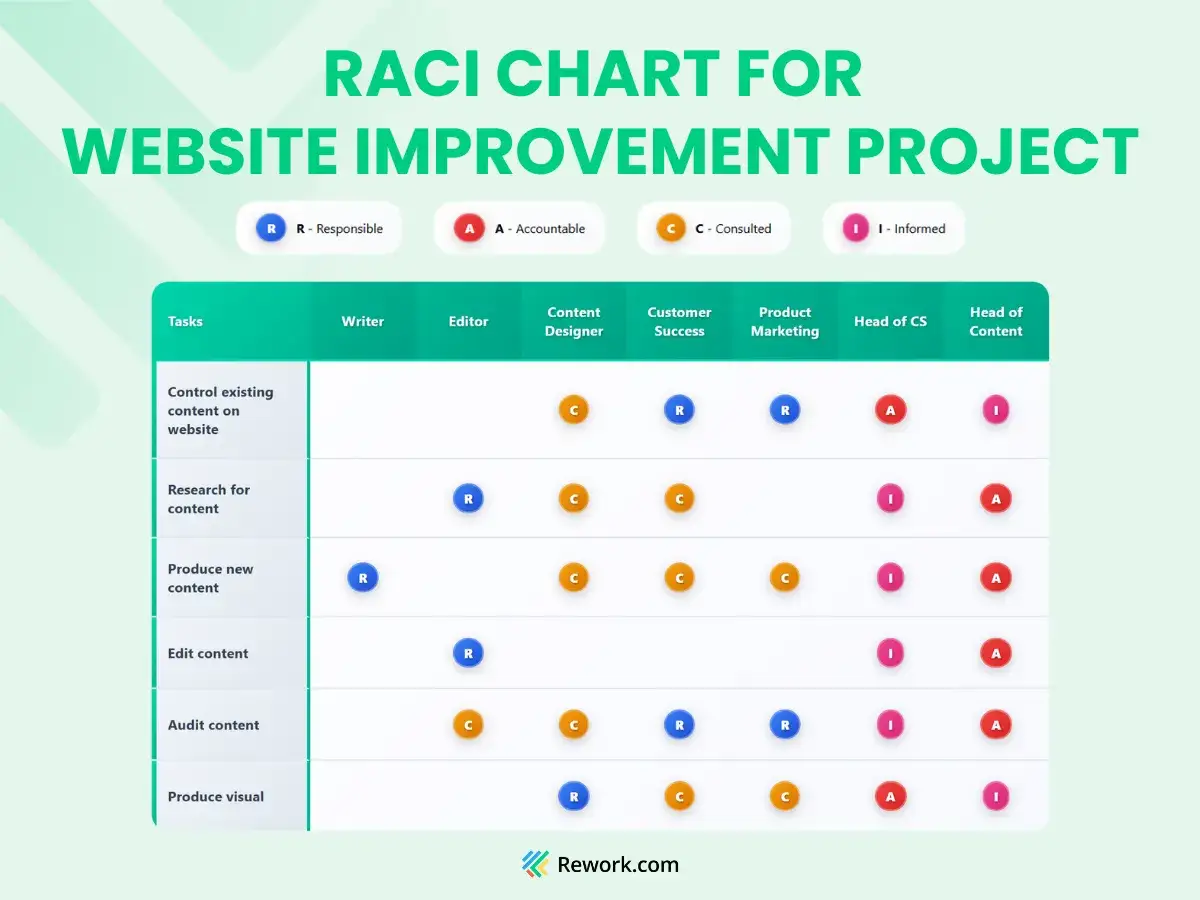

Żeby nie zostawiać tego na poziomie teorii, poniżej pokazuję uproszczony przykład. Wyobraź sobie wdrożenie nowego systemu do obsługi leadów w firmie usługowej. W takim projekcie jedna osoba może odpowiadać za proces, inna za konfigurację narzędzia, a jeszcze inna za komunikację do zespołu sprzedaży.
| Zadanie | Sponsor biznesowy | Kierownik projektu | Specjalista IT | Sprzedaż | HR / komunikacja |
|---|---|---|---|---|---|
| Ustalenie zakresu wdrożenia | A | R | C | C | I |
| Konfiguracja systemu | I | A | R | I | I |
| Testy przed startem | I | A | R | C | I |
| Szkolenie użytkowników | I | A | C | R | R |
W tym przykładzie od razu widać, kto dowozi pracę, a kto podejmuje ostateczną decyzję. To nie jest detal. Dzięki takiemu układowi zespół szybciej reaguje, mniej rzeczy wraca „do poprawki” i łatwiej uniknąć sporów o to, kto miał coś zrobić pierwszy.
Jeśli chcesz, możesz rozbudować taki układ o kolejne etapy, ale pilnuj, żeby nadal był czytelny. Kiedy w jednym projekcie pojawia się kilkanaście ról i kilkadziesiąt zadań, lepiej rozbić macierz na fazy niż tworzyć jedną przeładowaną planszę.
Najczęstsze błędy, które psują cały efekt
Z mojej perspektywy macierz RACI najczęściej nie działa nie dlatego, że jest złą metodą, tylko dlatego, że wdraża się ją zbyt mechanicznie. Zespół wpisuje literki, robi zrzut ekranu i uważa temat za zamknięty. A potem i tak wracają te same chaosy decyzyjne.
- Za dużo osób w roli C - jeśli konsultujesz wszystkich, decyzja staje się wolniejsza niż bez macierzy.
- Więcej niż jedno A - wtedy nikt nie czuje pełnej odpowiedzialności, bo odpowiedzialność się rozmywa.
- Mieszanie roli z nazwiskiem - tabela traci aktualność przy pierwszej zmianie w zespole.
- Zbyt drobny poziom szczegółowości - jeśli wpisujesz każdą mikroczynność, macierz przestaje być użyteczna.
- Brak aktualizacji - projekt się zmienia, a dokument zostaje w poprzedniej wersji.
- Traktowanie RACI jak zastępstwa rozmowy - sama tabela nie zbuduje odpowiedzialności, jeśli lider nie omawia jej z ludźmi.
Warto też pamiętać o ograniczeniach. RACI porządkuje odpowiedzialność, ale nie rozwiązuje wszystkiego: nie zastępuje planu komunikacji, nie usuwa konfliktów interesów i nie odpowie za Ciebie na pytanie, kto ma realną władzę decyzyjną. Jeśli to właśnie jest problemem, potrzebujesz również jasnych zasad governance, czyli sposobu podejmowania i eskalowania decyzji.
Jeśli w zespole ważna jest formalna rola wspierająca, czasem lepiej użyć wariantu RASCI zamiast rozciągać samą macierz. To praktyczniejsze niż upychanie wszystkich potrzeb w czterech literach. Ja traktuję tę metodę jako ramę, a nie jako pełny system zarządzania projektem. Rama jest potrzebna, ale sama z siebie nie dowiezie wyniku.
Jak używać jej w liderstwie, żeby nie została martwą tabelą
Tu właśnie widać różnicę między dobrym menedżerem a kimś, kto tylko administruje projektem. Lider używa macierzy, żeby budować przejrzystość, a nie żeby zasłaniać się dokumentem. Zanim zespół ruszy z pracą, warto powiedzieć wprost, kto podejmuje decyzje, kto ma głos doradczy i na jakim etapie ludzie powinni być informowani.
Najlepiej działa to w trzech momentach: na starcie projektu, przy zmianie zakresu i przy eskalacji problemu. Właśnie wtedy macierz odpowiada na najważniejsze pytania bez długich spotkań i niepotrzebnego przeciągania dyskusji. W praktyce oszczędza czas, ale jeszcze ważniejsze jest coś innego: obniża napięcie, bo ludzie przestają zgadywać, czego się od nich oczekuje.
Jeżeli prowadzisz zespół, użyj jej także do delegowania. Dobre delegowanie to nie tylko „kto to zrobi”, lecz także „kto odpowiada za efekt, kogo pytamy o opinię i kogo informujemy”. Gdy ten podział jest jasny, rośnie samodzielność zespołu, a lider nie musi być w każdym wątku pośrodku.
Właśnie dlatego macierz RACI jest tak przydatna w zarządzaniu: łączy organizację pracy z kulturą odpowiedzialności. A jeśli ma działać naprawdę dobrze, trzeba ją upraszczać, aktualizować i omawiać z ludźmi, a nie tylko wstawiać do folderu z dokumentami.
